11月5日11時35分,西藏開投崗巴光伏電站4MW/20MWh化學儲能配建項目成功并網。這是自我區疫情以來藏中地區今冬明春保供項目首個投運的儲能工程,也是自治區存量光伏增配儲能電站中第二個實現并網發電的項目。

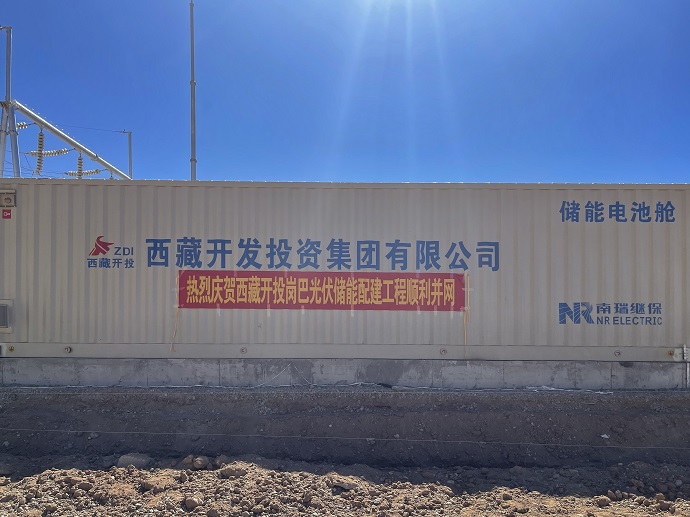

(儲能電池艙 袁野攝)
據悉,西藏開投崗巴光伏電站儲能配建項目是落實我區《今冬明春及“十四五”期間電力保供方案》的骨干電源點,對日喀則地區“今冬明春”電力保供具有重要意義。身處我區本輪疫情重災區,崗巴光伏電站全體干部職工迎難而上,力保該項目在停工48天后成為崗巴縣第一批復工復產項目。復工后,該項目全體干部職工發揚“啃硬骨頭”精神,克服設備運輸受限、備品備件采購困難、調試人員及大型機械進場困難等問題,經過41天的拼搶工期成功實現項目順利投產。

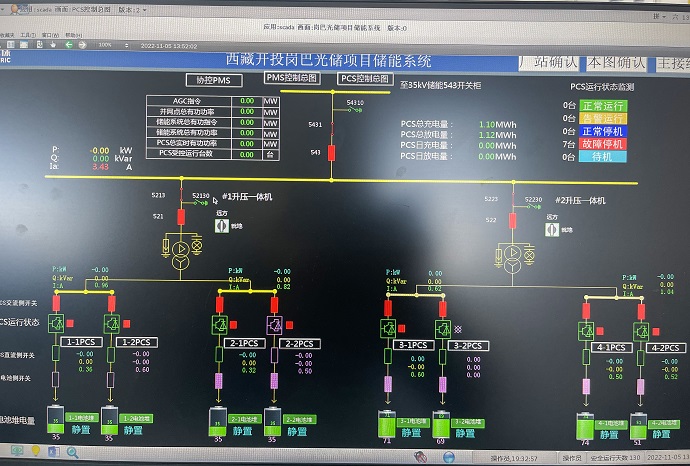

(儲能主接線圖 袁野攝)
作為我區首個電網控制儲能電站負荷新模式的試點項目,該項目實現了AGC系統分別控制光伏、儲能出力及同時控制光伏和儲能出力三個重要功能,可有效提高電網安全穩定運行水平。投運后,崗巴光伏電站預計年平均發電量增加300萬千瓦時,每年可節約標煤約369噸,減少二氧化碳排放約996噸,是我區著力建設國家清潔能源基地,打造新型電力系統示范區、清潔可再生能源利用示范區“一基地、兩示范”戰略的有力探索和創新實踐。
